Zamislite da ujutru otvorite plan i vidite desetine radnih naloga raspoređenih po mašinama za izvlačenje bakra i aluminijuma, uvijanje, izolaciju i oklapanje kablova — a onda vam šef smene javi da jedna mašina ispada iz pogona celu drugu sedmicu, da sirovina nije prošla kontrolu kvaliteta, i da Prodaja traži odgovor za hitnu isporuku za 10 dana. Sve to treba rešiti pre 9 sati ujutru. Upravo to je svakodnevica planera u fabrici električnih kablova. I upravo za tu vrstu složenosti postoji DELMIA Ortems.
Zašto je planiranje u industriji kablova posebno teško
Specifičan niz izazova koji je čine izuzetno zahvalnom ali i zahtevnom za planiranje:
- Složen višefazni proces — svaki kabl prolazi kroz izvlačenje žice (bakar ili aluminijum), uvijanje vodiča, izolaciju i oklapanje; svaka faza ima drugačije mašine i norme
- Ogroman raspon parametara proizvoda — prečnik žice, boja izolacije, tip oklopa određuju setup vreme između operacija; promena parametra znači zastoj mašine
- Kratke operacije, puno mašina — neke operacije traju manje od sat vremena, a linija može imati desetine resursa; bez alata, ručno praćenje je praktično nemoguće
- Pritisak na WIP i zalihe — kupci traže kraće rokove isporuke, a fabrika mora istovremeno da minimizuje nedovršenu proizvodnju
Kampanjsko planiranje: ključna vrednost u proizvodnji kablova
Osnovna logika DELMIA Ortems-a u industriji kablova je formiranje kampanja — grupisanje radnih naloga koji dele iste parametre (prečnik, boja, tip) tako da se smanje podešavanja mašina.
Planer može vizuelno videti ove kampanje na Gantt dijagramu koristeći prikaz po parametarskim bojama. Sistem automatski prikazuje sivi blok između dve operacije kada postoji presetavanje, sa detaljnim informacijama o tome koji se parametri menjaju i koliko to košta u minutima.
Šta se dobija u praksi:
- Minimizacija lead time-a i trajanja ciklusa
- Smanjenje broja i trajanja presetavanja
- Povećana iskorišćenost kapaciteta i servisna stopa
Tipičan dan planera — 6 scenarija iz prakse
1. Jutarnja provera plana

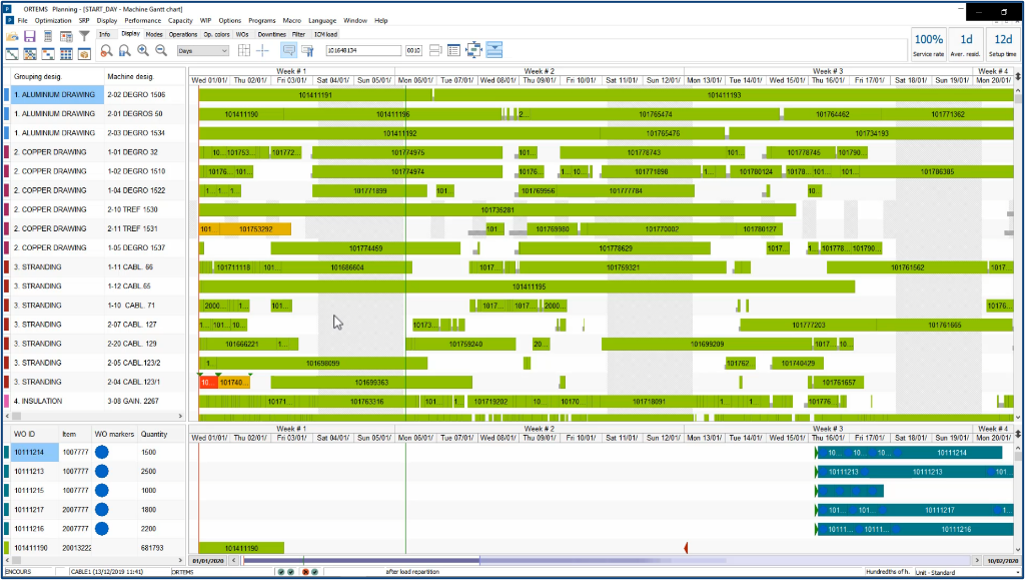

Planer odmah vidi koje operacije kasne (narandžasta boja = kašnjenje u izvršenju), koji radni nalozi su novi (plava oznaka = stigli sinoć iz ERP-a) i da li je ugrožen datum isporuke kupcu.

2. Automatsko raspoređivanje novih radnih naloga
Jednim klikom, sistem integriše nove radne naloge u plan, poštujući zamrznuti period (operacije koje ne smeju da se pomeraju jer su sutra na redu) i kriterijume optimizacije.
3. Mašina ispada iz pogona — šta sad?
Šef pogona javlja da mašina DEGRO 32 ne radi celu drugu sedmicu. Planer u sekundi primenjuje zatvoreni kalendar na tu mašinu, odmah vidi koji radni nalog kasni, i prevlači ga na drugu mašinu u istoj grupi.

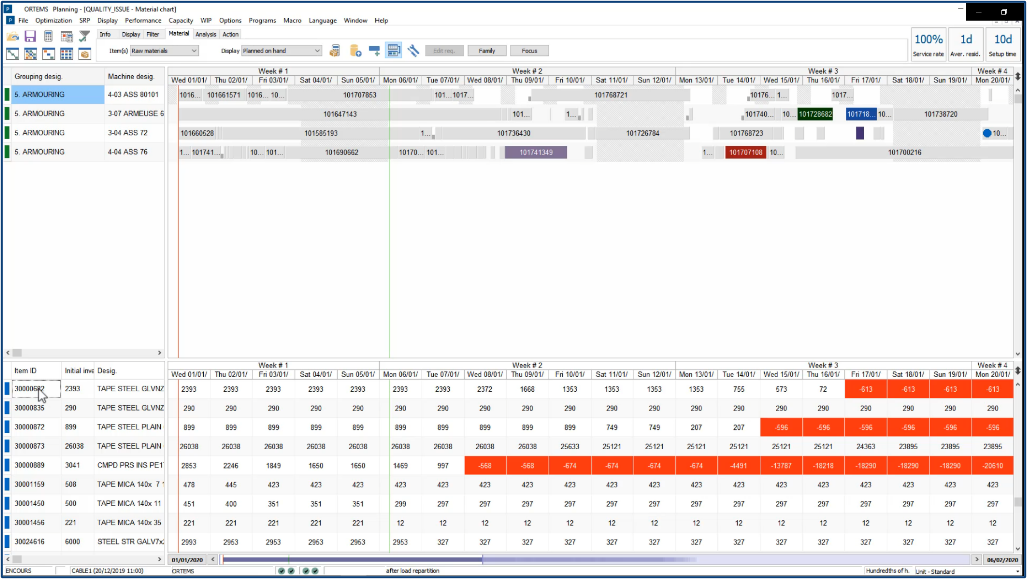

4. Problem sa kvalitetom sirovine
Sirovina sa oznakom 00682 nije prošla kontrolu — nijedan kabl koji je koristi ne sme da se proizvodi pre 22. januara. Planer pronalazi sve operacije koje koriste tu komponentu, postavlja fiksni datum početka i pušta Ortems da reorganizuje raspored — zamrznuti period ostaje netaknut

5. Kratkoročna preraspoređivanja

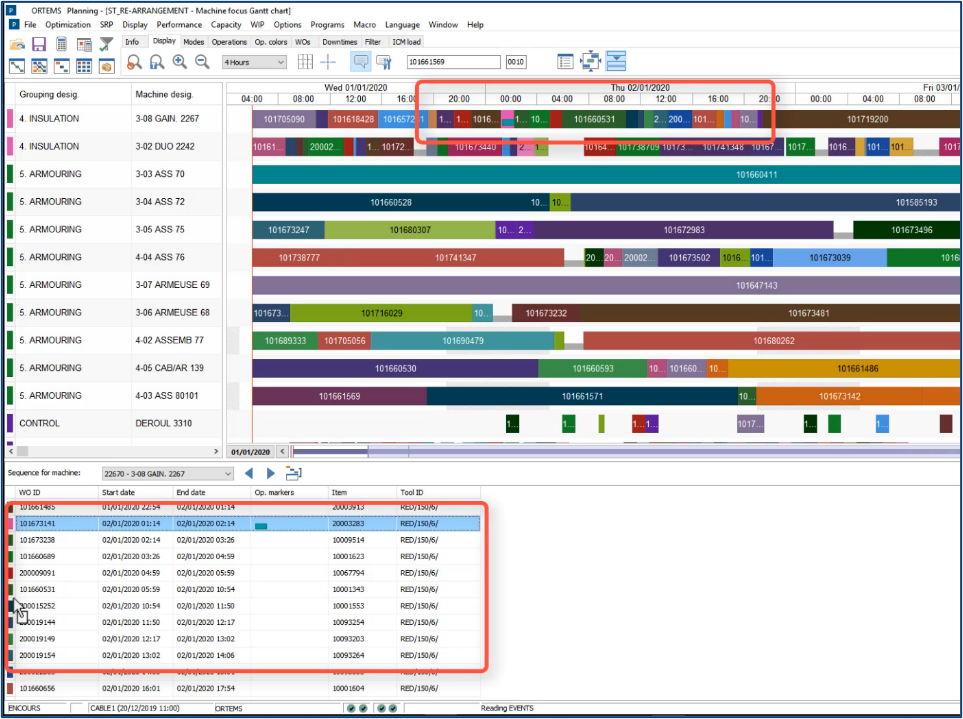

Operativni menadžer traži da se jedna kratka noćna operacija pomeri na jutro jer je na mašini priučeni radnik. Planer koristi tabelarni prikaz operacija i jednostavnim prevlačenjem reda pomera operaciju na 10 ujutru.

6. Order promising — može li se isporučiti za 10 dana?

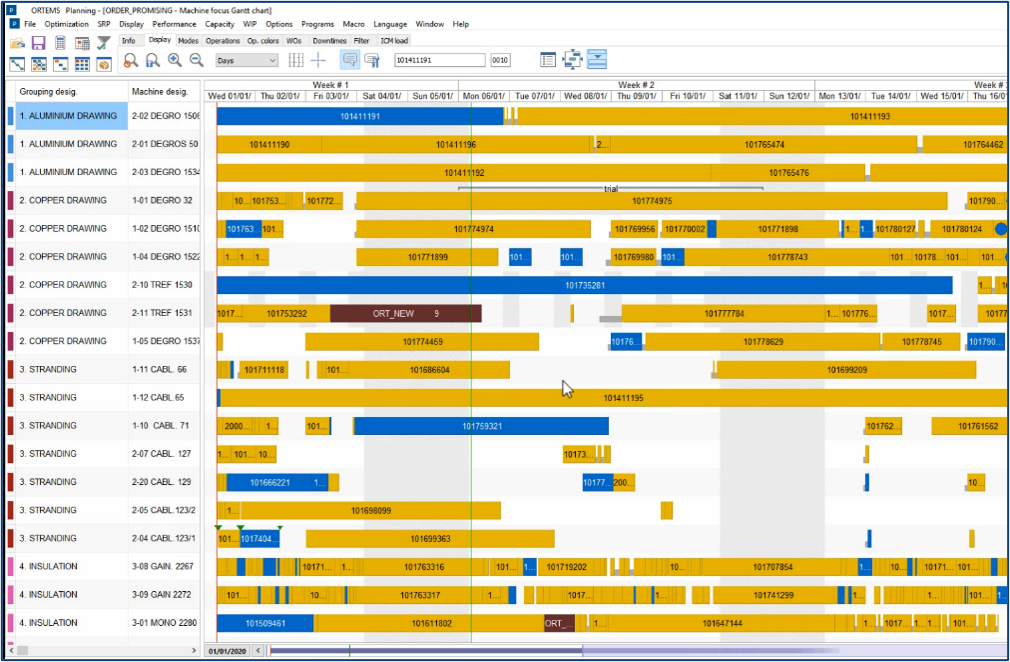

Prodaja zove: važan kupac traži 1.500 metara kabla za 10 dana. Planer kreira simulacioni radni nalog visokog prioriteta, pokreće delimično raspoređivanje i za par sekundi dobija odgovor: rok je 8. januar — isporuka je moguća, i nijedan drugi radni nalog ne kasni.

MTO vs MTS: planiranje s pogledom na kupca
Posebna vrednost je vizualizacija Make-to-Order nasuprot Make-to-Stock radnih naloga. Kada planer odlučuje da li da pomeri neki radni nalog, ključno je da odmah vidi da li kasni kabl za konkretnog kupca ili za popunu zaliha. Ta informacija direktno određuje prioritet odluke.
Ortems moduli u igri: PS i SRP
Za industriju kablova tipično se koriste:
| Modul | Uloga |
|---|---|
| PS – Production Scheduler | Kratkoročno i srednjoročno detaljno raspoređivanje sa optimizacijom presetavanja |
| SRP – Synchronized Requirements Planning | Sinhronizacija višenivojskih radnih naloga kroz faze procesa |
Mnogi proizvođači kablova koriste PS bez SRP-a za jednostavnije konfiguracije, dok složeniji višenivojski sastavni spiskovi zahtevaju SRP.
APS nije luksuz — to je odgovor na kompleksnost
Industrija kablova spada u one sektore gde ručno planiranje u Excel tabelama dugoročno nije održivo. Kratke operacije, veliki broj resursa, presetavanja zavisna od parametara i stalne izmene iz pogona kreiraju kombinatornu složenost koja premašuje ljudske kapacitete.
DELMIA Ortems proizvođačima kablova daje jedan centralni alat u kome planer ujutru za sat vremena apsorbuje sve informacije sa pogona, donese sve ključne odluke i pošalje validan plan svakom radnom mestu.
Više o Delmia Ortems modulima>
Delmia Ortems - industrija kablova
